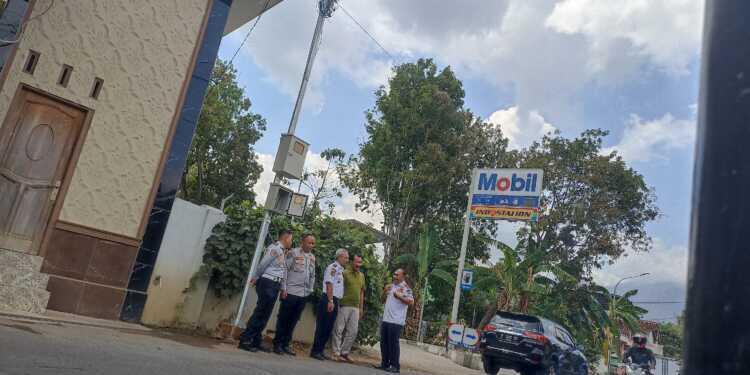

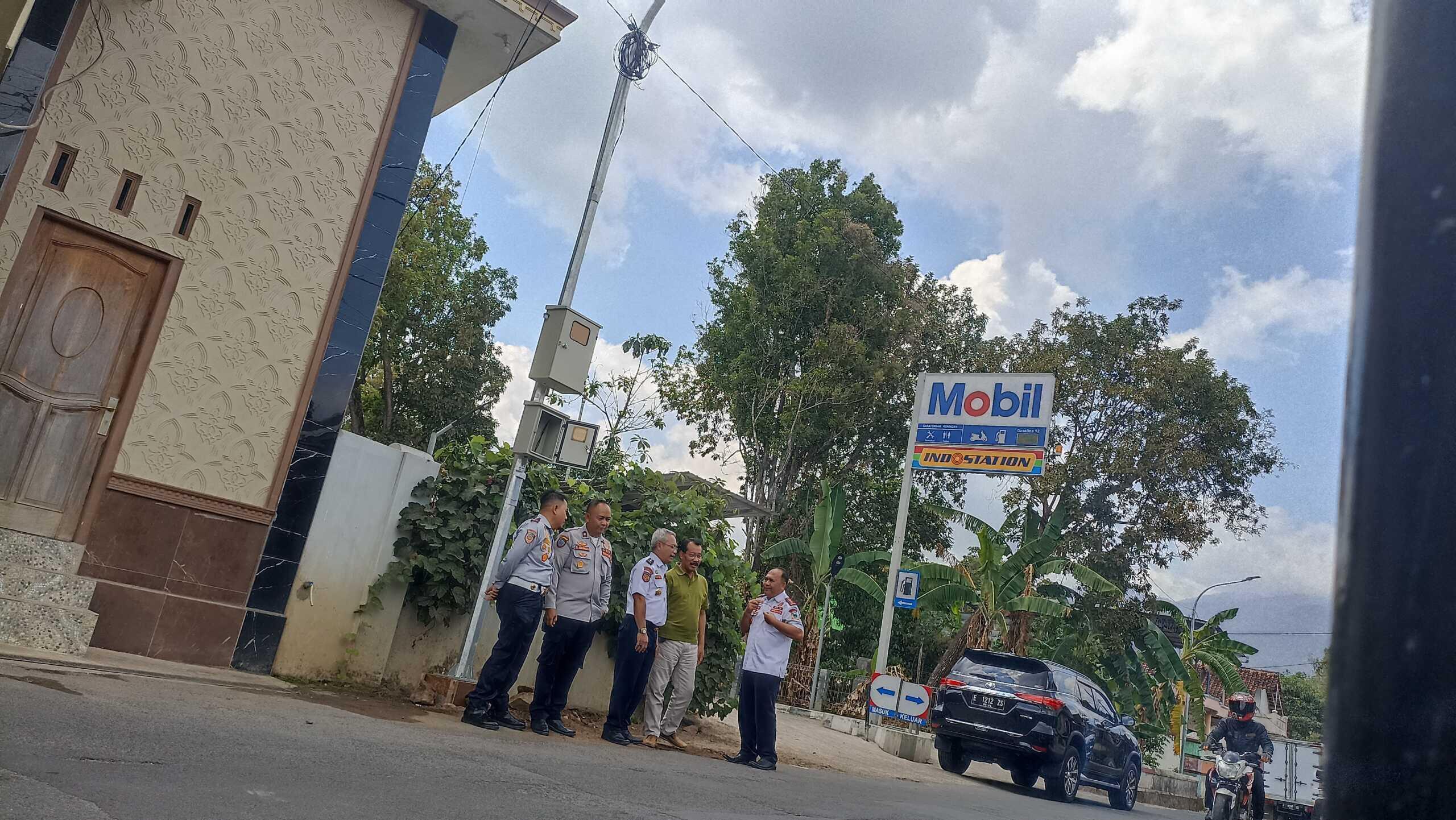

KUNINGAN, (FC).- Program Kuningan Caang hingga hari ini terus bergulir mendekati akhir masa kontrak pada 6 desember mendatang. Pihak Dinas Perhubungan Kuningan selaku Kuasa Pengguna Anggaran mengklaim progres saat ini sudah mencapai 91.32 persen.
Kepala Dinas Perhubungan Kuningan Benny Prihayatno menyampaikan hingga tanggal 3 november 2023 kemarin material PJU sudah 100 pesen ada di kabupaten Kuningan.
Dari 7.314 titik PJU yang dibagi ke dalam 5 paket, lanjut Benny, proses penggalian sudah mencapai 91,66 Persen atau sebanyak 7.070 titik galian.
“Untuk pengecoran sendiri, lanjut Benny, sudah mencapai 80,65 Persen atau sebanyak 5.899 titik pengecoran,” ujar Benny. Senin (6/11)
Sedangkan untuk pemasangan tiang dan lampu, masih Benny, hingga saat ini sudah mencapai 48,52 Persen atau sebanyak 3.594 titik tiang dan lampu terpasang.
Kemudian, masih Benny, untuk penarikan kabel atau instalasi listrik baru mencapai 15,94 persen atau sebanyaj 1.166 tiang, ditambah pemasangan box panel dan KWH meter baru terpasang 42 unit.
“Kita berharap sesuai target, bahkan jika bisa sebelum Bupati Kuningan dan Wakil Bupati Kuningan purna tugas, sudah bisa menyala secara keseluruhan,” ujar Benny.
Dengan adanya program Kuningan Caang ini, lanjut Benny, diharapkan mampu membawa perubahan serta pengembangan wilayah, khususnya dalam menunjang peningkatan pemberdayaan masyarakat yang memiliki pengaruh terhadap peningkatan sosial ekonomi masyarakat.
“Sehingga selaras dengan harapan yang tertuang dalam visi misi Bupati dan Wakil Bupati Kuningan yaitu Kuningan Maju (Makmur, Agamis dan Pinunul) berbasis desa tahun 2023,” kata Benny. (Ali)
